地方焦點
雲林縣政府多管齊下 推動新庄子大排護岸治理工程確保兩岸農田與居民生命財產安全
大報新聞記者陳奕瑋/雲林報導
2025.07.09
.jpg)
【大報新聞記者陳奕瑋/雲林報導】雲林縣二崙鄉新庄子大排雲19上游區域護岸治理工程,因用地取得問題卡關。雲林縣長張麗善9日會同雲林縣水利處長許宏博前往勘查,說明治理計畫,並請地方協助取得工程所需用地,縣府也會多管齊下縮短行政作業時間,讓此工程能在八月發包,確保沿線居民、農田免於水患威脅。

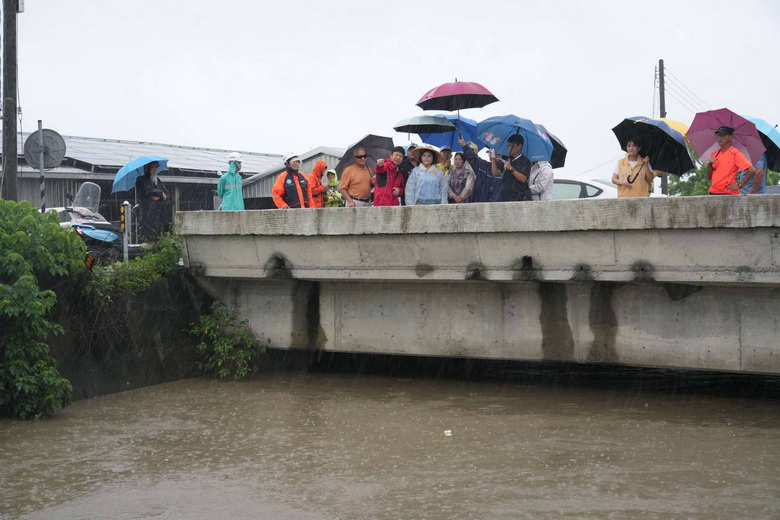

新庄子大排為二崙鄉主要排水之一,其位於雲19上游約2.6公里多河段,因兩岸多處嚴重破損,且寬度無法滿足防洪需求,加上渠道內淤積嚴重,豪雨期間常發生溢淹周邊農地,危害當地居民居住安全。昨、今兩天強降雨河水幾乎滿至堤頂,數度出現溢堤,影響出入民眾安全。
.jpg)

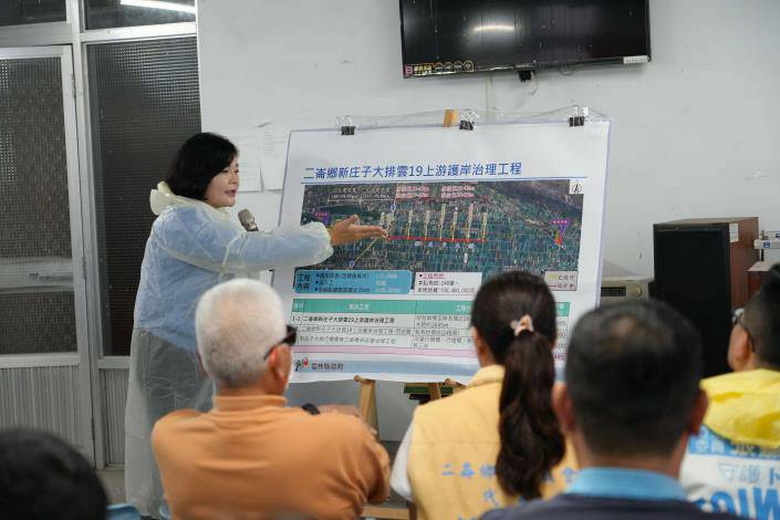

雲林縣長張麗善今天率水利處人員前往會勘,二崙鄉長鍾東榮、議員洪如萍、李明哲、楊國寬服務處主任楊君偉、立委張嘉郡服務處副主任陳君威、楊賢村長廖世塏及多位村長、代表、鄉親前往關切,盼該段大排治理工程早日動工。
張麗善指出,新庄子大排治理工程縣府於三年前即啟動規劃,為因應極端氣候,提高防洪標準,將現有11公尺河道,拓寬至17至19公尺,增加通洪能量,確保地方防災韌性。這項治理計畫所需經約5.94億元,其中必須徵收248筆私有地,約1億多元(含用地徵收費用),此工程經費己獲中央同意,因用地取得不順利,連帶影響計劃推動進度。
張麗善指出,縣府為促此治理計畫早日動工,解決當地淹水之苦,不僅多管齊下推動各項預備工作,思考以「協議價購」取得用地,簡化行政程序,但仍需地方大力協助,讓工程得以早日動工。
.jpg)
張麗善強調,新庄子大排治理工程至關重要,縣府會儘速再召開說明會,詳細說明執行計畫。讓地主了解治理線劃設與可能徵收的土地範圍,用最大程度保障鄉親權益,取得共識,也請鄉長、議員、村長、代表等公職人員協助溝通說明,讓此項工程能夠順利施工。
水利處長許宏博表示,新庄子大排雲19上游區域護岸治理工程範圍由雲19港後橋下游73公尺處,自縣府前期改善工程終點處銜接,向上游延伸2699公尺。工程內容主要為排水路改善約2,699公尺外,尚包括左右岸兩側道路鋪設及橋樑改善等工程,且考量兩側多為農田低漥地,將於工區左右岸施設PVC排水管以利兩側農田逕流排放,以照顧農民權益。
許宏博表示,縣府會儘速安排說明會,同時積極辦理工程發包事宜,預計8月份發包,工期為730日曆天,116年下旬完工。
